Chuẩn bị nghiệm thu HTXLNT QCVN 40:2025: Nhà thầu cần kiểm tra gì?

Chuẩn bị nghiệm thu HTXLNT QCVN 40:2025 không chỉ là hoàn thiện hồ sơ hay kiểm tra hệ thống trước khi lấy mẫu. Đối với nhà thầu, đây còn là giai đoạn cần đưa hệ thống xử lý nước thải vào trạng thái vận hành ổn định, đặc biệt ở hệ vi sinh, bùn sinh học và khả năng xử lý Nitơ.

Nếu hệ thống chưa ổn định, kết quả nghiệm thu có thể biến động và phát sinh thời gian, chi phí để vận hành điều chỉnh hoặc lấy mẫu lại. Vì vậy, trước khi lấy mẫu nghiệm thu, nhà thầu cần kiểm tra những yếu tố nào và làm thế nào để xác định hệ thống đã sẵn sàng?

Chuẩn bị nghiệm thu HTXLNT QCVN 40:2025: Nhà thầu cần kiểm tra gì?

Chuẩn bị gì trước khi nghiệm thu hệ thống xử lý nước thải theo QCVN 40:2025/BTNMT?

Chuẩn bị nghiệm thu hệ thống xử lý nước thải theo QCVN 40:2025/BTNMT là giai đoạn nhà thầu đưa hệ sinh học về trạng thái ổn định trước khi lấy mẫu nghiệm thu.

Trong giai đoạn này, nhà thầu cần kiểm soát hệ vi sinh, bùn sinh học, quá trình xử lý Nitơ và tải lượng đầu vào để hệ sinh học ổn định trước khi lấy mẫu nghiệm thu.

Mục tiêu là các chỉ tiêu đạt giới hạn của quy chuẩn và được duy trì trong các kỳ vận hành tiếp theo.

Nói cách khác, việc chuẩn bị nghiệm thu không chỉ hướng đến một kết quả đạt tại thời điểm lấy mẫu mà còn cần đảm bảo hệ thống có khả năng duy trì hiệu suất xử lý ổn định sau khi bàn giao. Xem thêm: Quy trình nghiệm thu hệ thống xử lý nước thải đảm bảo hiệu quả và tiến độ>>>

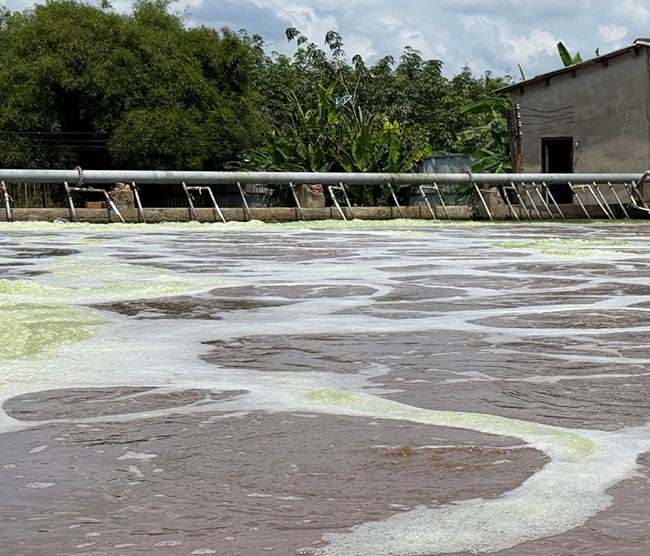

Mục tiêu khi chuẩn bị nghiệm thu HTXLNT QCVN 40:2025 là hướng đến khả năng duy trì hệ thống ổn định sau khi bàn giao.
Mục tiêu khi chuẩn bị nghiệm thu HTXLNT QCVN 40:2025 là hướng đến khả năng duy trì hệ thống ổn định sau khi bàn giao.

QCVN 40:2025/BTNMT yêu cầu gì khi nghiệm thu hệ thống?

QCVN 40:2025/BTNMT là quy chuẩn kỹ thuật quốc gia áp dụng cho nước thải công nghiệp, quy định giới hạn cho phép của nhiều thông số ô nhiễm trước khi xả ra môi trường tiếp nhận.

Quy chuẩn mới siết chặt nhiều thông số dinh dưỡng và chất ô nhiễm, vì vậy hệ sinh học cần được ổn định trước khi lấy mẫu nghiệm thu.

Các nhóm chỉ tiêu cần đặc biệt quan tâm gồm:

  • Amonia (NH4+)
  • Tổng Nitơ (TN)
  • COD, BOD
  • TSS
  • Các chỉ tiêu kim loại nặng

Giá trị giới hạn cụ thể của từng chỉ tiêu theo lưu lượng xả thải được tổng hợp tại: QCVN 40:2025/BTNMT và những chỉ tiêu nhà thầu cần quan tâm>>>

Điều này đồng nghĩa với việc hệ thống xử lý nước thải không chỉ cần đạt chuẩn trong thời gian ngắn mà còn phải duy trì hiệu suất ổn định trong các kỳ vận hành tiếp theo. Vì vậy, nhà thầu cần đảm bảo hệ thống sinh học đã ổn định trước khi tiến hành lấy mẫu nghiệm thu.

Việc đáp ứng yêu cầu của QCVN 40:2025/BTNMT đòi hỏi hệ thống xử lý nước thải phải vận hành ổn định, đặc biệt trong các chỉ tiêu liên quan đến Nitơ và chất hữu cơ.

Vì sao nhiều hệ thống không đạt chuẩn khi lấy mẫu nghiệm thu?

Trong thực tế triển khai, nhà thầu thường gặp khó khăn ở giai đoạn nghiệm thu vì bốn nguyên nhân: hệ vi sinh chưa ổn định, Nitrat hóa – khử Nitrat chưa hoàn chỉnh, quản lý bùn chưa hiệu quả và phụ thuộc hóa chất.

– Hệ vi sinh chưa ổn định

Khi bùn sinh học chưa phát triển đầy đủ hoặc bị sốc tải, các chỉ tiêu như COD, Amonia hoặc Tổng Nitơ dễ dao động. Kết quả phân tích vì thế có thể không đạt quy chuẩn.

Đây là một trong những yếu tố cần được kiểm soát trước khi lấy mẫu nghiệm thu, bởi trạng thái của hệ vi sinh ảnh hưởng trực tiếp đến hiệu suất xử lý sinh học.

– Quá trình Nitrat hóa – khử Nitrat chưa hoàn chỉnh

Đây là nguyên nhân phổ biến khiến chỉ tiêu Tổng Nitơ không đạt yêu cầu, đặc biệt ở các hệ thống có tải Amonia cao.

Quá trình chuyển hóa Nitơ có thể được khái quát theo chuỗi: Amonia (NH4+) → Nitrit (NO2–) → Nitrat (NO3–) → Nitơ tự do (N2)

Trong đó, Amonia được vi khuẩn tự dưỡng chuyển thành Nitrit, sau đó thành Nitrat; tiếp theo, vi khuẩn dị dưỡng chuyển Nitrat thành khí Nitơ tự do.

Vì vậy, bể thiếu khí và bể hiếu khí cần được vận hành đúng điều kiện để quá trình Nitrat hóa và khử Nitrat diễn ra phù hợp.

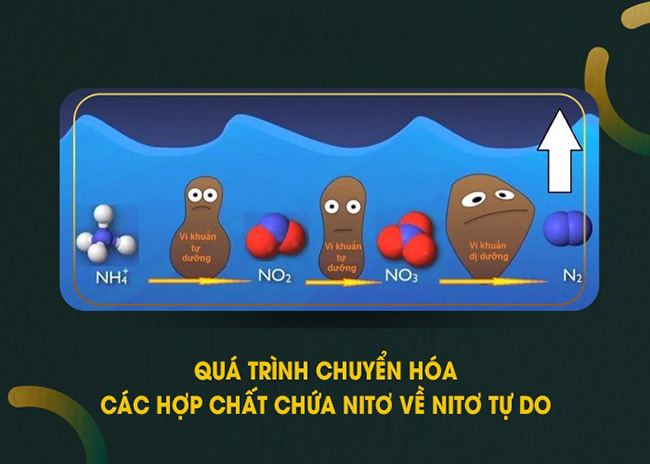

Quá trình chuyển hóa Nitơ trong nước thải.
Quá trình chuyển hóa Nitơ trong nước thải.

– Quản lý bùn chưa hiệu quả

Nếu bùn quá già hoặc quá non, khả năng lắng và hiệu suất xử lý sinh học đều giảm, ảnh hưởng trực tiếp đến chất lượng nước đầu ra. Xem chi tiết: Quản lý bùn kém ảnh hưởng thế nào đến tiến độ bàn giao HTXLNT>>>

– Phụ thuộc hóa chất

Một số hệ thống phải dùng nhiều hóa chất để xử lý tạm thời trong giai đoạn nghiệm thu. Cách này không đảm bảo sự ổn định lâu dài và dễ phát sinh chi phí vận hành cao.

Vì vậy, thay vì phụ thuộc vào biện pháp xử lý tạm thời, cần tập trung ổn định hệ sinh học để hệ thống duy trì hiệu quả xử lý qua các chu kỳ vận hành.

Trước khi lấy mẫu nghiệm thu, cần kiểm soát những gì?

Có bốn hạng mục cần kiểm soát chặt chẽ trước khi lấy mẫu nghiệm thu: hệ vi sinh, bùn sinh học, quá trình Nitrat hóa – khử Nitrat và tải lượng đầu vào.

– Ổn định hệ vi sinh sinh học

Quần thể vi sinh cần đủ mật độ và hoạt lực để phân hủy chất hữu cơ và chuyển hóa Nitơ hiệu quả.

Khi hệ vi sinh được duy trì ổn định, hệ thống có điều kiện giữ hiệu suất xử lý trong quá trình vận hành thay vì chỉ đạt kết quả trong thời gian ngắn.

– Kiểm soát bùn sinh học

Duy trì các thông số MLSS, SVI và tuổi bùn (SRT) ở mức phù hợp giúp bùn lắng tốt và giữ hiệu suất xử lý ổn định.

Các chỉ số như MLSS, MLVSS, SVI, SV30 có mối liên hệ với nhau và cần được xem xét trong quá trình đánh giá trạng thái bùn.

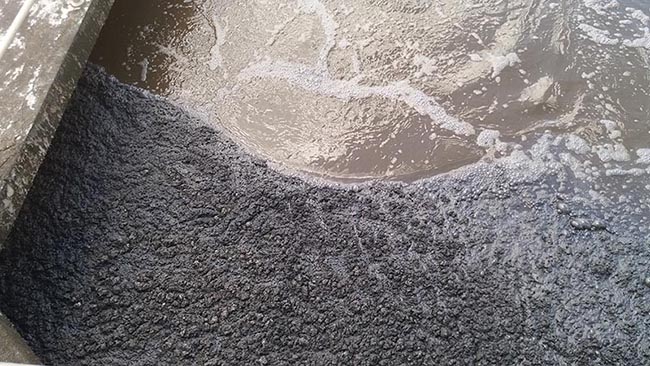

Bùn bể Anoxic bị già, vô cơ hóa.
Bùn bể Anoxic bị già, vô cơ hóa.

– Tối ưu quá trình Nitrat hóa – khử Nitrat

Bể thiếu khí và bể hiếu khí cần vận hành đúng điều kiện để chuyển hóa Amonia thành khí Nitơ tự do. Đây là hạng mục cần đặc biệt quan tâm khi hệ thống có tải Amonia cao và cần đảm bảo chỉ tiêu Tổng Nitơ.

– Ổn định tải lượng đầu vào

Trong giai đoạn chuẩn bị nghiệm thu, cần tránh các biến động lớn về lưu lượng hoặc nồng độ ô nhiễm đầu vào. Nếu hệ thống đang nhận tải vượt thiết kế, cần đánh giá và xử lý tình trạng tăng tải, vượt tải trước khi tiến hành lấy mẫu nghiệm thu.

Khi các yếu tố trên được kiểm soát tốt, hệ thống có khả năng duy trì hiệu suất ổn định, giúp việc lấy mẫu nghiệm thu đạt kết quả mong muốn.

Rủi ro nghiệm thu và cách kiểm soát hệ thống

Mỗi rủi ro ở giai đoạn nghiệm thu tương ứng với một hoặc nhiều hạng mục kiểm soát. Nhà thầu có thể đối chiếu nhanh theo bảng dưới đây:

Rủi ro khi nghiệm thu Biểu hiện / hệ quả Hạng mục cần kiểm soát
Hệ vi sinh chưa ổn định Bùn chưa phát triển đầy đủ hoặc bị sốc tải; COD, Amonia, Tổng Nitơ dao động Ổn định hệ vi sinh; ổn định tải lượng đầu vào
Nitrat hóa – khử Nitrat chưa hoàn chỉnh Tổng Nitơ không đạt, nhất là ở hệ thống có tải Amonia cao Bể thiếu khí và hiếu khí vận hành đúng điều kiện
Quản lý bùn chưa hiệu quả Bùn quá già hoặc quá non; khả năng lắng và hiệu suất xử lý giảm Duy trì MLSS, SVI, tuổi bùn (SRT) ở mức phù hợp
Phụ thuộc hóa chất Đạt tạm thời; không đảm bảo ổn định lâu dài; chi phí vận hành cao Ổn định hệ sinh học để giữ chuẩn qua nhiều chu kỳ

Giải pháp sinh học giúp hệ thống giữ chuẩn qua nhiều chu kỳ vận hành như thế nào?

Giải pháp sinh học đóng vai trò cốt lõi để hiệu quả xử lý bền vững thông qua việc bổ sung chủng vi sinh chuyên biệt giúp hệ thống ổn định nhanh hơn và giữ chất lượng đầu ra qua nhiều chu kỳ.

Trong các hệ thống xử lý nước thải hiện đại, giải pháp sinh học đóng vai trò cốt lõi để đảm bảo hiệu quả xử lý bền vững. Việc bổ sung các chủng vi sinh chuyên biệt giúp:

  • Tăng tốc độ phân hủy chất hữu cơ.
  • Tăng hiệu suất xử lý Amonia và Tổng Nitơ.
  • Giúp hệ sinh học phục hồi nhanh khi xảy ra sốc tải.
  • Ổn định bùn sinh học và cải thiện khả năng lắng.

Nhờ đó, hệ thống có thể đạt trạng thái ổn định nhanh hơn và duy trì chất lượng nước đầu ra đạt quy chuẩn trong nhiều chu kỳ vận hành, khác với cách dùng hóa chất để xử lý tạm thời.

Bộ đôi men vi sinh Microbe-Lift N1 và Microbe-Lift IND dùng trong xử lý Nito Amonia.
Bộ đôi men vi sinh Microbe-Lift N1 và Microbe-Lift IND dùng trong xử lý Nitơ Amonia.

BIOGENCY hỗ trợ nhà thầu chuẩn bị nghiệm thu như thế nào?

BIOGENCY hỗ trợ nhà thầu theo quy trình 5 bước hỗ trợ kỹ thuật: khảo sát hệ thống, lấy mẫu và phân tích, xây dựng phương án xử lý, hướng dẫn vận hành tối ưu và thăm hệ thống định kỳ đến khi hệ thống ổn định trước ngày lấy mẫu nghiệm thu.

  • Bước 1 – Khảo sát hệ thống xử lý nước thải hiện hữu: Đánh giá công nghệ và tình trạng bùn sinh học của hệ thống đang vận hành thử.
  • Bước 2 – Lấy mẫu và phân tích chất lượng nước: Phân tích đặc tính nước thải để xác định nguyên nhân ảnh hưởng đến hiệu suất xử lý.
  • Bước 3 – Xây dựng phương án xử lý: Đề xuất giải pháp sinh học phù hợp: lựa chọn các chủng vi sinh chuyên biệt giúp tăng hiệu suất xử lý hữu cơ, Nitơ và Amonia.
  • Bước 4 – Hướng dẫn vận hành tối ưu hệ thống: Xây dựng chiến lược vận hành trước nghiệm thu: hướng dẫn điều chỉnh tuổi bùn, kiểm soát MLSS, tối ưu DO và quản lý tải trọng đầu vào nhằm ổn định hệ sinh học.
  • Bước 5 – Thăm hệ thống định kỳ và đánh giá hiệu quả: Theo dõi các chỉ tiêu quan trọng và điều chỉnh kịp thời, để hệ thống đạt trạng thái ổn định trước khi lấy mẫu nghiệm thu.
  • Xem chi tiết: Đạt chuẩn QCVN 40:2025/BTNMT: Quy trình hỗ trợ kỹ thuật 5 bước từ BIOGENCY>>>

Việc đáp ứng QCVN 40:2025/BTNMT đòi hỏi hệ thống xử lý nước thải phải vận hành ổn định, đặc biệt ở các chỉ tiêu liên quan đến Nitơ và chất hữu cơ. Với nhà thầu môi trường, chuẩn bị tốt cho giai đoạn nghiệm thu không chỉ giúp công trình đạt chuẩn xả thải mà còn giảm rủi ro tiến độ và chi phí phát sinh.

Với kinh nghiệm triển khai các giải pháp sinh học trong xử lý nước thải công nghiệp, BIOGENCY đồng hành cùng nhà thầu tối ưu hệ sinh học, ổn định vận hành và hỗ trợ chuẩn bị nghiệm thu hiệu quả theo quy chuẩn mới. Liên hệ BIOGENCY qua HOTLINE 0909 538 514 để được khảo sát hệ thống và xây dựng chiến lược vận hành trước nghiệm thu.

>>> Xem thêm: Điều gì gây cản trở tiến độ bàn giao hệ thống xử lý nước thải?
