Quản lý bùn là một trong những yếu tố quan trọng quyết định khả năng vận hành ổn định và tiến độ bàn giao hệ thống xử lý nước thải. Trong giai đoạn vận hành thử, bùn hoạt tính phát triển không ổn định, khó lắng hoặc bị sốc tải có thể khiến hệ thống kéo dài thời gian chạy thử, ảnh hưởng đến nghiệm thu và phát sinh chi phí.
Vì sao hệ thống thiết kế đúng, thiết bị đầy đủ vẫn chậm nghiệm thu?
Hệ thống được thiết kế và thiết bị đầy đủ vẫn chậm nghiệm thu vì kết quả nghiệm thu cuối cùng không chỉ nhìn vào bản thiết kế hay thiết bị đã lắp đặt mà còn đánh giá chất lượng nước đầu ra.
Công nghệ, thiết bị và hồ sơ kỹ thuật là những phần có thể kiểm tra ngay từ quá trình thi công. Trong khi đó, bùn hoạt tính là một hệ sinh học sống, cần được hình thành và duy trì trong quá trình vận hành thử.
Nếu bùn không đủ hoạt tính, khả năng xử lý COD, BOD và Nitơ – Amonia sẽ suy giảm. Nếu bùn khó lắng, COD và TSS có thể vượt yêu cầu ở đầu ra. Khi đó, dù các hạng mục cơ khí và thiết bị đã hoàn thiện, nhà thầu vẫn phải tiếp tục điều chỉnh hệ thống trước khi có thể mời nghiệm thu.

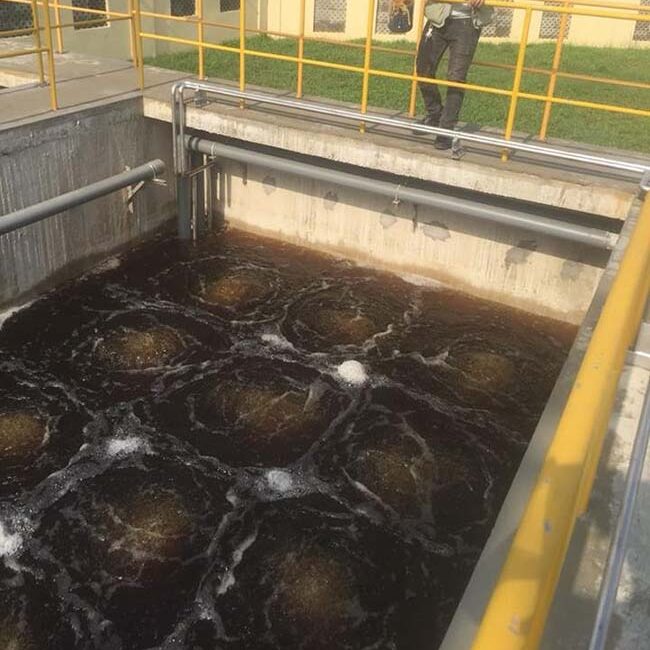

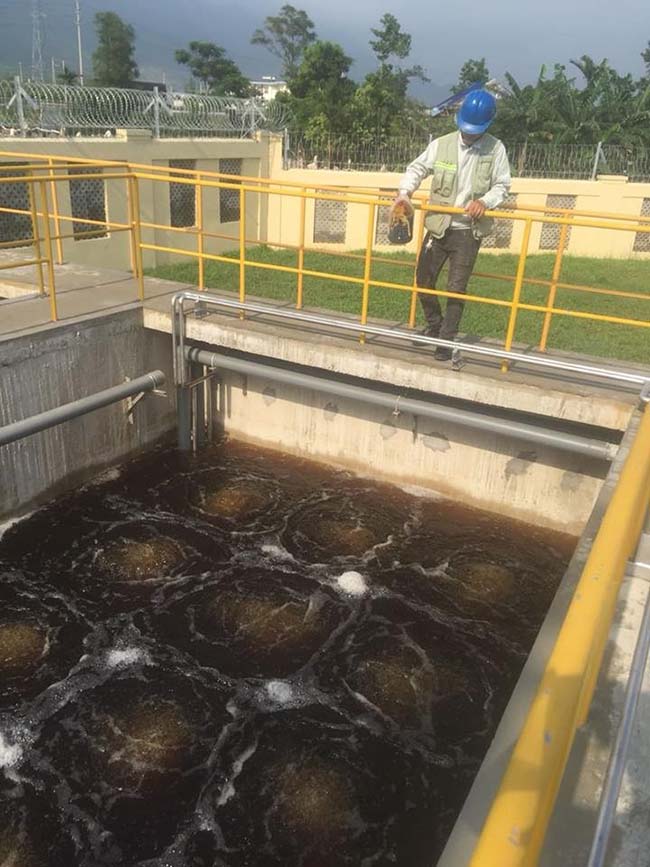

Vì vậy, quản lý bùn không nên được xem là một hạng mục phụ sau khi lắp đặt hệ thống, mà cần được đưa vào kế hoạch ngay từ giai đoạn vận hành thử.
Nếu cần xem đầy đủ các bước nghiệm thu, có thể tham khảo thêm quy trình nghiệm thu hệ thống xử lý nước thải>>>
Quản lý bùn trong giai đoạn vận hành thử là gì?
Quản lý bùn trong giai đoạn vận hành thử là quá trình theo dõi và điều chỉnh chất lượng bùn hoạt tính để hệ thống có thể phát triển sinh khối phù hợp, xử lý nước ổn định và đáp ứng yêu cầu trước khi nghiệm thu.
Có thể hiểu đơn giản, nhà thầu cần kiểm soát đồng thời 3 vấn đề:
- Lượng bùn: Hệ thống có đủ sinh khối để chạy theo tải thiết kế hay chưa?
- Hoạt tính và khả năng xử lý: Bùn có đủ khả năng xử lý COD, BOD và Nitơ – Amonia hay không?
- Khả năng lắng: Bùn có tạo bông và lắng tốt để duy trì chất lượng nước đầu ra hay không?
Điểm quan trọng là quản lý bùn trong vận hành thử không đồng nghĩa với nuôi cấy vi sinh từ đầu. Ở giai đoạn này, nhà thầu vừa phải xây dựng và ổn định bùn, vừa phải đưa hệ thống về tải vận hành phù hợp để đánh giá hiệu quả xử lý. Hai việc diễn ra song song nên việc kiểm soát bùn có ảnh hưởng trực tiếp đến quỹ thời gian trước nghiệm thu.

Nhà thầu thường gặp những vấn đề bùn nào trong giai đoạn vận hành thử?
Có 4 nhóm vấn đề chính trong quản lý bùn mà nhà thầu thường gặp phải là (1) Bùn sinh học tăng trưởng không ổn định; (2) Bùn khó lắng, trôi bùn theo nước thải, (3) Thiếu kinh nghiệm kiểm soát vi sinh ở giai đoạn đầu, (4) Phát sinh lượng bùn dư vượt kiểm soát. Hai nhóm đầu ảnh hưởng trực tiếp đến khả năng xử lý và tiến độ; nhóm thứ ba có thể khiến quá trình khởi động phải làm lại; nhóm thứ tư chủ yếu tạo áp lực về chi phí.
– Bùn sinh học tăng trưởng không ổn định
Nhiều hệ thống gặp tình trạng MLSS thấp, bùn non hoặc bùn già do không kiểm soát tốt tải lượng và điều kiện vận hành.
Khi bùn không đủ hoạt tính, khả năng xử lý COD, BOD và Nitơ Amonia suy giảm. Vấn đề này đôi khi khó nhận ra sớm vì khi hệ thống mới chạy ở tải thấp, chất lượng nước đầu ra vẫn có thể chưa biểu hiện rõ.
Nhà thầu nên theo dõi MLSS theo chuỗi thời gian thay vì chỉ kiểm tra một lần. Nếu cần tìm hiểu sâu hơn về chỉ số này, có thể xem thêm nồng độ bùn MLSS: công thức tính và cách kiểm soát>>>
Đối với trạng thái bùn non hoặc bùn già, nên xem thêm nội dung 3 loại bùn vi sinh trong xử lý nước thải để phân biệt rõ hơn.
– Bùn khó lắng, trôi bùn theo nước thải

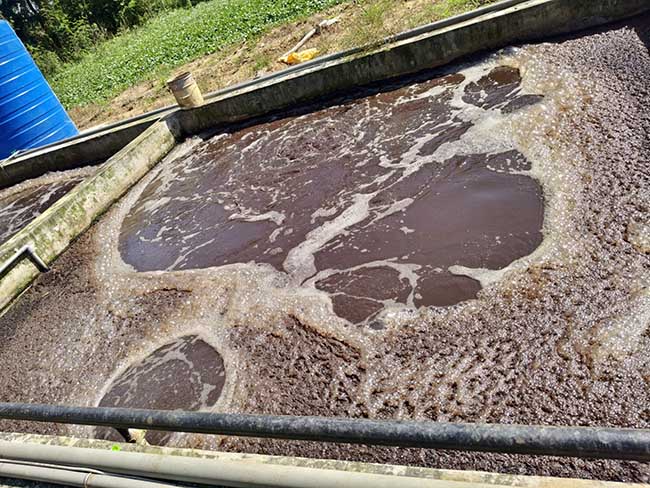

Bùn trương nở, bùn dạng sợi hoặc bông bùn yếu có thể dẫn đến tình trạng bùn khó lắng.
Khi bùn không lắng tốt, COD và TSS đầu ra có thể vượt yêu cầu. Đây là nhóm vấn đề thường khiến nhà thầu mất nhiều thời gian điều chỉnh nhất vì ảnh hưởng trực tiếp đến chất lượng nước và kế hoạch nghiệm thu.

– Thiếu kinh nghiệm kiểm soát vi sinh ở giai đoạn đầu
Một số dự án chỉ “nuôi bùn theo kinh nghiệm” mà chưa có quy trình theo dõi và điều chỉnh rõ ràng.
Khi lưu lượng tăng, nếu vi sinh chưa thích nghi với tải vận hành, hệ thống có thể bị sốc tải và sinh khối suy giảm mạnh. Trường hợp vi sinh chết hàng loạt có thể khiến quá trình khởi động phải làm lại từ đầu. Đây là kịch bản gây ảnh hưởng nặng nhất đến tiến độ trong các nhóm vấn đề được đề cập.
– Phát sinh lượng bùn dư vượt kiểm soát
Quản lý bùn không tốt có thể khiến lượng bùn dư tăng nhanh, gây áp lực lên bể chứa bùn và các công đoạn xử lý phía sau.
Khi lượng bùn dư tăng, chi phí ép bùn, vận chuyển và xử lý bùn thải cũng tăng theo. Đây là những khoản chi phí có thể không được tính đầy đủ ngay từ đầu khi lập kế hoạch dự án.
Quản lý bùn kém ảnh hưởng thế nào đến tiến độ bàn giao?
Ảnh hưởng của bùn không chỉ nằm ở một chỉ tiêu kỹ thuật. Từ một vấn đề ban đầu, hệ thống có thể phát sinh đồng thời trượt tiến độ, tăng chi phí và rủi ro đối với nhà thầu.
| Vấn đề bùn | Hệ quả kỹ thuật | Ảnh hưởng tiến độ | Chi phí có thể phát sinh |
| Bùn tăng trưởng không ổn định | Bùn không đủ hoạt tính, xử lý COD, BOD, Nitơ – Amonia kém | Không chạy được đủ tải thiết kế, phải vận hành kéo dài | Điện, nhân công, hóa chất |
| Bùn khó lắng, trôi theo nước thải | COD và TSS đầu ra vượt chuẩn | Phải kéo dài thời gian điều chỉnh, lùi kế hoạch nghiệm thu | Điện, nhân công, hóa chất, lấy mẫu phân tích lại |
| Vi sinh bị sốc tải, chết hàng loạt | Mất sinh khối, hiệu suất xử lý suy giảm | Có thể phải khởi động lại từ đầu | Chi phí cho toàn bộ quá trình khởi động lặp lại |
| Bùn dư vượt kiểm soát | Quá tải bể chứa bùn | Không trực tiếp làm chậm nghiệm thu nhưng gây nghẽn vận hành | Ép bùn, vận chuyển và xử lý bùn thải |
– Kéo dài thời gian vận hành thử
Khi bùn hoạt tính chưa đạt trạng thái phù hợp, hệ thống không thể chạy đủ tải theo thiết kế. Nhà thầu vì vậy phải tiếp tục vận hành và điều chỉnh trước khi có thể chứng minh hiệu quả xử lý.
Thời gian kéo dài này nằm trực tiếp trong quỹ tiến độ của dự án và có thể khiến ngày bàn giao bị lùi từ vài tuần đến vài tháng.
– Không đạt tiêu chuẩn xả thải khi nghiệm thu
Bùn hoạt tính yếu khiến hiệu suất xử lý không ổn định. Chỉ cần một số thông số như COD hoặc Amonia vượt yêu cầu, quá trình nghiệm thu có thể phải dừng lại để điều chỉnh.
Với các dự án phải đáp ứng QCVN 40:2025/BTNMT, nhà thầu càng cần kiểm soát chất lượng nước đầu ra và hồ sơ nghiệm thu theo quy chuẩn đang áp dụng cho dự án.
– Phát sinh chi phí ngoài kế hoạch
Khi thời gian vận hành kéo dài, chi phí điện, nhân công, hóa chất và xử lý bùn cũng tăng theo.
Đặc biệt, nếu hợp đồng không bao gồm phần vận hành kéo dài, nhà thầu có thể phải tự gánh phần chi phí phát sinh này.
– Rủi ro phạt tiến độ và mất uy tín
Chậm bàn giao không chỉ tác động đến chi phí mà còn ảnh hưởng đến uy tín của nhà thầu, nhất là với các dự án khu công nghiệp, bệnh viện và nhà máy sản xuất có yêu cầu cao về tiến độ.
Trong giai đoạn vận hành thử, cần theo dõi những chỉ tiêu bùn nào?
Nhà thầu nên theo dõi liên tục 6 nhóm chỉ tiêu chính: MLSS, MLVSS, SVI, DO, pH và tải lượng hữu cơ. Mục tiêu không phải chỉ nhìn vào một con số tại một thời điểm, mà là theo dõi xu hướng để biết bùn đang phát triển theo hướng nào.
| Chỉ tiêu | Cho biết điều gì về bùn? | Khi lệch thì rủi ro tiến độ nằm ở đâu? |
| MLSS | Lượng bùn đang có trong bể | MLSS thấp → không chạy được đủ tải thiết kế → có thể phải kéo dài vận hành |
| MLVSS | Phần sinh khối sống trong khối bùn | Bùn nhiều nhưng phần sống ít → hiệu suất xử lý không tương xứng với lượng bùn |
| SVI | Khả năng lắng của bùn | Bùn không lắng → COD, TSS đầu ra vượt chuẩn → mẫu nghiệm thu không đạt |
| DO | Điều kiện oxy cho vi sinh hiếu khí | Thiếu hoặc thừa oxy đều có thể khiến bùn phát triển sai hướng |
| pH | Điều kiện môi trường cho vi sinh | Ra khỏi khoảng phù hợp → hoạt tính bùn giảm, xử lý Amonia bị ảnh hưởng |
| Tải lượng hữu cơ | Lượng tải so với lượng bùn đang có | Tải quá cao → sốc tải; tải quá thấp → bùn thiếu hụt dinh dưỡng, bông bùn yếu |
Lưu ý: Ngưỡng số cho các chỉ tiêu phù hợp phụ thuộc vào loại nước thải, công nghệ và giai đoạn vận hành. Nếu cần xem công thức và cách kiểm soát, có thể tham khảo bài MLSS, MLVSS, SVI và SV30 có liên quan gì với nhau?>>>
Cần làm gì để quản lý bùn và không làm trượt tiến độ bàn giao?
– Chuẩn hóa quy trình quản lý bùn ngay từ khi khởi động
Nhà thầu cần kiểm soát MLSS, MLVSS, SVI, DO, pH và tải lượng hữu cơ ngay từ những ngày đầu vận hành thử. Không nên chờ đến khi nước đầu ra vượt chuẩn mới bắt đầu theo dõi. Một chuỗi số liệu liên tục sẽ cho biết bùn đang phát triển theo hướng nào và giúp phát hiện xu hướng bất thường sớm hơn một lần đo đơn lẻ.
Quan trọng hơn, việc theo dõi cần đi cùng ghi chép và điều chỉnh vận hành để nhà thầu có cơ sở đánh giá trước khi tăng tải.
– Ứng dụng vi sinh chuyên biệt theo từng mục tiêu xử lý
Bên cạnh bùn hoạt tính nền, có thể sử dụng men vi sinh chuyên dụng Microbe-Lift theo đúng vấn đề mà hệ thống đang gặp phải.
Lựa chọn dòng men vi sinh chuyên biệt theo vấn đề:
- Microbe-Lift IND: Phù hợp khi hệ thống đang vướng COD và cần dựng nhanh sinh khối.
- Microbe-Lift N1: Phù hợp khi vấn đề chính là Amonia.
- Microbe-Lift SA: Phù hợp khi hệ thống đã có sinh khối nhưng bùn không lắng tốt.
Liều lượng sử dụng không có một con số dùng chung cho mọi hệ thống mà cần được điều chỉnh theo mật độ bùn và mức độ ô nhiễm thực tế.
– Kiểm soát bùn dư và tối ưu tuổi bùn
Xả bùn định kỳ hợp lý giúp duy trì tuổi bùn ổn định, hạn chế lượng bùn dư phát sinh quá mức và giảm áp lực cho công đoạn xử lý bùn thải.
Điểm quan trọng là giảm lượng bùn thải phát sinh ngay từ quá trình vận hành thay vì chỉ tập trung xử lý lượng bùn đã phát sinh.
Nhà thầu có thể tham khảo thêm nội dung về cách tính tuổi bùn và thời gian lưu bùn bể hiếu khí>>>
– Có đơn vị đồng hành kỹ thuật suốt quá trình vận hành thử
Quản lý bùn hiệu quả không chỉ phụ thuộc vào sản phẩm mà còn phụ thuộc vào khả năng theo dõi, đánh giá và điều chỉnh kịp thời.
Trong giai đoạn vận hành thử, một chỉ tiêu bất thường được phát hiện sớm có thể chỉ cần một lần điều chỉnh. Nếu cùng vấn đề đó được phát hiện muộn, quá trình khắc phục có thể kéo dài hơn và ảnh hưởng đến toàn bộ kế hoạch bàn giao.
Vì vậy, với những hệ thống đang chạy thử để chuẩn bị nghiệm thu, việc có một đầu mối kỹ thuật theo sát giúp nhà thầu chủ động hơn trong quá trình xử lý.
Quản lý bùn bài bản mang lại kết quả gì cho tiến độ dự án?
Quản lý bùn đúng cách ngay từ giai đoạn vận hành thử giúp hệ thống xử lý nước thải nhanh chóng đạt trạng thái ổn định, từ đó hỗ trợ nhà thầu chủ động hơn về tiến độ bàn giao và hạn chế các chi phí phát sinh.
Một số kết quả đạt được gồm:
- Rút ngắn 30 – 50% thời gian vận hành thử.
- Ổn định bùn sau 10 – 15 ngày.
- Đảm bảo nghiệm thu đúng kế hoạch, hạn chế phát sinh chi phí.

Thực tế tại một số hệ thống cho thấy, khi bùn được xử lý và phục hồi đúng hướng, chất lượng bùn cũng như hiệu quả xử lý nước thải có thể được cải thiện rõ rệt.
| Dự án | Hiện trạng ban đầu | Kết quả |

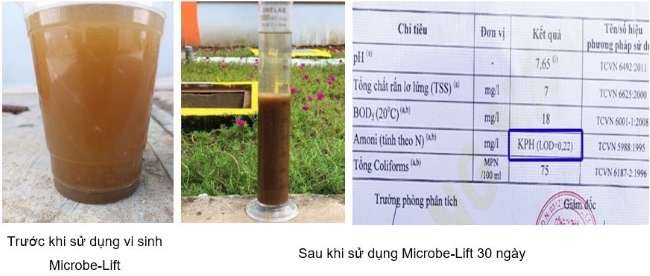

| HTXLNT sinh hoạt 200 m3/ngày | Bể Aerotank có SV30 dưới 10%, vi sinh rất ít, pH dưới 6,5, độ kiềm không phát hiện | Sau 30 ngày, SV30 trên 50%; BOD từ 189 mg/L xuống 18 mg/L; Amonia từ 104 mg/L về mức không phát hiện |
| HTXLNT sinh hoạt tòa nhà 60 m3/ngày.đêm | Hệ thống đã ngưng hoạt động, nước gần như không được xử lý; chỉ số lắng bùn rất thấp; Amonia 140 mg/L | Sau 4 tuần, toàn bộ chỉ tiêu đạt cột B QCVN 14:2008/BTNMT |
Trong quá trình vận hành thử hệ thống xử lý nước thải, quản lý bùn không phải là một hạng mục phụ. Chất lượng bùn ảnh hưởng trực tiếp đến khả năng xử lý, chất lượng nước đầu ra và khả năng đưa hệ thống về trạng thái đủ ổn định để nghiệm thu.
Hệ thống của bạn đang trong giai đoạn vận hành thử nhưng bùn chưa đạt trạng thái mong muốn? BIOGENCY cung cấp giải pháp sinh học và đội ngũ kỹ thuật đồng hành cùng nhà thầu trong quá trình vận hành, đánh giá tình trạng bùn và đề xuất phương án phù hợp với từng hệ thống. Liên hệ BIOGENCY qua HOTLINE 0909 538 514 để được kỹ thuật đánh giá tình trạng bùn và hỗ trợ phương án xử lý.
>>> Xem thêm: Quy trình triển khai phương án của BIOGENCY dành cho nhà thầu môi trường – đơn vị tư vấn thi công HTXLNT
